দেশের অন্যতম মেগা প্রকল্প দীর্ঘতম বঙ্গবন্ধু শেখ মুজিব রেলওয়ে সেতু নির্মাণের কাজ ৮০ শতাংশ শেষ হয়েছে। এর মধ্যে

2024-03-29T14:09:03+00:00
2024-03-29T14:09:03+00:00
রবিবার ৯ আগস্ট ২০২৬ ২৫ শ্রাবণ ১৪৩৩
রবিবার ৯ আগস্ট ২০২৬

বঙ্গবন্ধু রেল সেতুর পৌনে ৪ কিলোমিটার দৃশ্যমান
নিজস্ব প্রতিবেদক
প্রকাশ: শুক্রবার, ২৯ মার্চ, ২০২৪, ২:০৯ পিএম   (ভিজিট : ২৪০)
X

দেশের অন্যতম মেগা প্রকল্প দীর্ঘতম বঙ্গবন্ধু শেখ মুজিব রেলওয়ে সেতু নির্মাণের কাজ ৮০ শতাংশ শেষ হয়েছে। এর মধ্যে টাঙ্গাইল অংশে ৯২ শতাংশ ও সিরাজগঞ্জ অংশে ৮০ শতাংশের কাজ সম্পন্ন করা হয়েছে। ফলে ৪ দশমিক ৮ কিলোমিটার দৈর্ঘ্যের বঙ্গবন্ধু শেখ মুজিব রেল সেতুর ৩ দশমিক ৭ কিলোমিটার এখন দৃশ্যমান।

আগামী ডিসেম্বরের মধ্যে এ মেগা প্রকল্পের কাজ শেষ হলে প্রধানমন্ত্রী শেখ হাসিনা এটি উদ্বোধন করবেন বলে আশা করা হচ্ছে।

সেতুটি চালু হলে উত্তরবঙ্গের সঙ্গে সারাদেশের যোগাযোগ ও পরিবহন ব্যবস্থায় বৈপ্লবিক পরিবর্তন আসবে। অভ্যন্তরীণ রেল যোগাযোগ বৃদ্ধির পাশাপাশি ট্রান্সএশিয়ান রেলপথে যুক্ত হওয়ার ক্ষেত্রে সক্ষমতা অর্জন করবে বাংলাদেশ। একই সঙ্গে দেশের উত্তরাঞ্চলের অর্থনীতি বেগবান হবে। যমুনার ওপর নির্মিত বঙ্গবন্ধু সেতুর ৩০০ মিটার উজানে দেশের দীর্ঘতম ডুয়েল গেজ ডাবল ট্র্যাকের বঙ্গবন্ধু শেখ মুজিব রেলওয়ে সেতু নির্মাণ করা হচ্ছে। ডুয়েলগেজের এ সেতুতে ঘণ্টায় সর্বোচ্চ ২৫০ কিলোমিটার গতিতে ট্রেন চালানো যাবে।

তবে শুরুতে (উদ্বোধনের ১ বছর) সেতুর ওপর দিয়ে দুইটি ব্রডগেজ ও মিটারগেজ ট্রেন ঘণ্টায় ১০০ থেকে ১২০ কিলোমিটার গতিতে চলাচল করতে পারবে। প্রায় ৭ হাজার দেশি-বিদেশি প্রকৌশলী ও শ্রমিকের দিনরাত পরিশ্রমে দ্রুত এগিয়ে চলেছে রেল সেতুর নির্মাণকাজ।

টাঙ্গাইল ও সিরাজগঞ্জ অংশে দুইটি প্যাকেজের আওতায় ৫০টি পিলার ও ৪৯টি স্প্যানের সমন্বয়ে এ রেল সেতু নির্মাণ করা হচ্ছে। ইতোমধ্যে ৪৯টি পিলারের কাজ শেষ হয়েছে। ভিয়েতনাম থেকে আমদানি করা ৩৭টি স্টিলের স্প্যান পিলারের ওপর বসানো হয়েছে। বাকি ১৬টি স্প্যান বসানোর কাজ চলছে। রেল সেতুতে ব্রডগেজ ও মিটারগেজ দুই ধরনের ট্রেনই সেতুর সঙ্গে রেল সংযোগ তৈরি করতে দুই প্রান্তে ভায়া ডাক ও ৩০ কিলোমিটার ডাবল লাইনের রেলপথের কাজও দ্রুতগতিতে চলছে। সেতুর স্প্যানে স্লিপারবিহীন রেললাইন বসানো হচ্ছে। দেশের রেললাইনে জাপানি এ প্রযুক্তির ব্যবহার এটাই প্রথম। এ প্রযুক্তিতে স্টিল স্ট্রাকচারের গার্ডারের সঙ্গে রেললাইনের সংযোগ প্রযুক্তিতে কোনো স্লিপার থাকবে না।

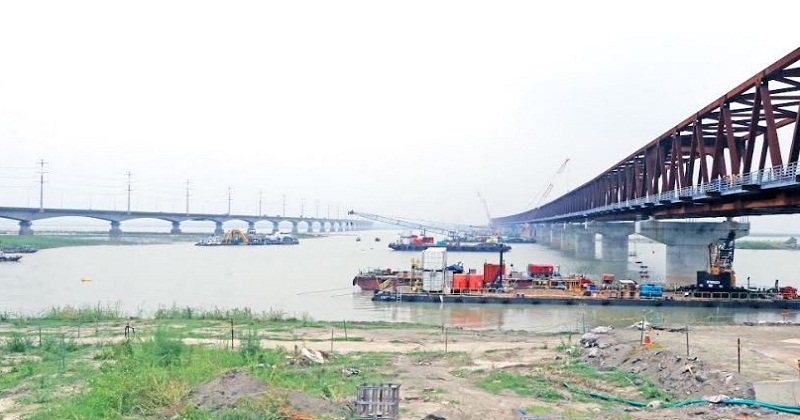

সরেজমিনে দেখা যায়, যমুনার বুকে ভারি ভারি যন্ত্র বসিয়ে সারিবদ্ধভাবে নদীতে মাথা উঁচু করে দাঁড়িয়ে আছে ৪৯টি পিলার। উত্তাল যমুনার ওপর দেশের এ মেগা প্রকল্পকে ঘিরে নদীর টাঙ্গাইল ও সিরাজগঞ্জের দুই প্রান্তে দিন-রাত দেশি-বিদেশি প্রকৌশলী ও নির্মাণ শ্রমিকরা বিরতহীনভাবে কাজ করছেন। কেউ পাইলিং করছেন, কেউ স্প্যানের কাজ করছেন। আবার কাউকে ঢালাইয়ের কাজ করতে দেখা গেছে।

বঙ্গবন্ধু রেলওয়ে সেতুর ৫০টি পিলারের মধ্যে ৪৯টি পিলারের কাজ শেষ হয়েছে এবং মাত্র একটি পিলার বসানো বাকি রয়েছে। ডিসেম্বরের মধ্যে স্টিলের অবকাঠামোর সেতুটি চালু করা হবে। মেগা প্রকল্পের এ সেতুর অর্থনৈতিক আয়ুষ্কাল হবে ১০০ বছর।
